福清新闻网-福清侨乡报3月22日讯(记者:滕端钦)昨天上午9时21分,中核集团福清核电6号机组完成反应堆穹顶吊装。这是继2017年5月福清核电5号机组之后,国内第二台完成穹顶吊装的“华龙一号”核电机组。此次穹顶吊装比原计划提前10天完成,标志着国内第二台“华龙一号”机组建设将由土建工程全面转入设备安装为主的施工阶段。
据介绍,穹顶吊装是核电工程建设的重要节点,穹顶钢衬里是反应堆厂房安全壳的重要组成部分,位于核岛顶部,主要是保证反应堆厂房的完整性和密封性,对放射性包容起关键性作用。“华龙一号”穹顶重约342吨,是一个直径46.8米半球体,由147块约6毫米厚的钢板焊接而成,安装于反应堆厂房钢衬里筒体13段上,内部设置有喷淋管道和通风系统等。

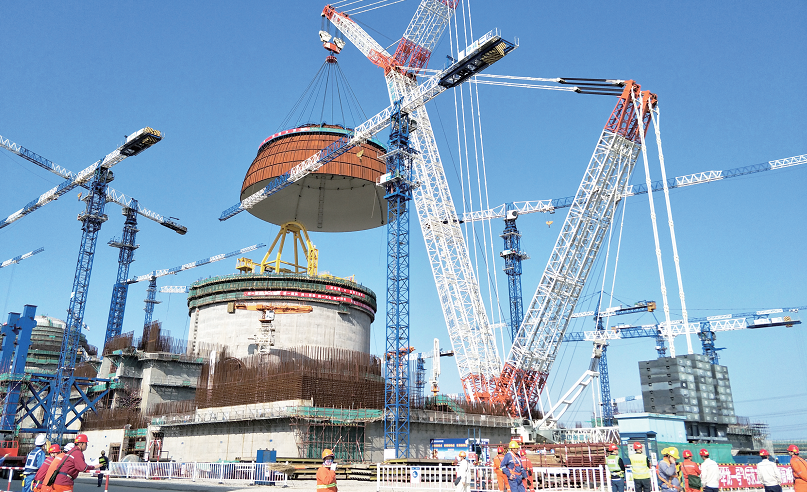

“反应堆穹顶重量大、体积大,吊装工作还要考虑现场天气影响,难度很大。”福清核电工程管理处副处长刘斌说,当天早上6时30分,穹顶吊装工作全面展开(如上图),现场施工团队在3200吨级履带吊车的帮助下,缓缓将穹顶吊离地面,变幅,升钩,行走平移,经数小时努力,顺利完成了穹顶吊装。经过调整,穹顶平稳落钩就位在反应堆厂房安全壳上。
据了解,中核集团福清核电项目共规划建设6台百万千瓦级压水堆核电机组。目前,1号至4号机组已投入商业运行,4台运行机组已累计发电552亿千瓦时,相当于少消耗标准煤约2198万吨,减排二氧化碳约7179万吨,相当于造林约19.2万公顷。5、6号机组“华龙一号”示范工程各里程碑节点和一级进度计划节点均按期或提前实现,项目总体进展受控。
